Présentation générale
Présentation générale du projet
Le projet éolien Les Grands Bois est développé par la société française ENGIE Green (plus d’informations dans l’onglet « Les acteurs »).
Le parc sera constitué au maximum de 5 éoliennes, situées dans le département du Doubs sur les communes de Dambelin, Rémondans Vaivre, Neuchatel Urtière, Pont de Roide Vermondans et Bourguignon dans les bois du Chanoy, des grands bois et le bois de Mont Pourron .
Le format final du parc résultera :
- Du dialogue entre ENGIE Green et les élus, dialogue initié depuis 2021 ;
- Des études en cours de réalisation par des experts indépendants, permettant d’évaluer les enjeux acoustiques, paysagers, écologiques, sécuritaires et humains dans la zone étudiée.
Vous trouverez davantage d’informations dans les autres onglets de cette rubrique. Pour toute question, vous pouvez nous contacter via la rubrique « Votre avis ».
Concertation publique : votre avis compte
L’avis des riverains est primordial pour l’élaboration d’un projet éolien.
Vous souhaitez apporter votre contribution à la réflexion ?
Nous faisons un appel à des citoyens volontaires
cliquez sur « votre avis » pour vous inscrire
Localisation géographique & Choix du site
Localisation géographique
La zone d’étude du projet (zone bleue) est intégralement située sur les communes de Dambelin, Rémondans Vaivre, Neuchatel Urtière, Pont de Roide Vermondans et Bourguignon dans les bois du Chanoy, des Grands Bois et le bois de Mont Pourron .
Choix du site

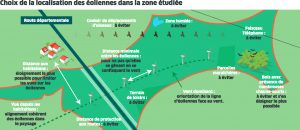

Le choix du site est conditionné par plusieurs critères. Dès la phase de prospection, ENGIE Green s’assure que tous les critères présentés dans le schéma ci-dessous convergent :
- éloignement minimal aux habitations (500 m minimum)
- infrastructures variées,
- zone libre de contraintes aériennes,
- ressource en vent suffisante, etc.
Cela permet de cibler les zones favorables à l’implantation des éoliennes.
Par la suite, des études environnementales, acoustiques, paysagères et techniques sont réalisées pour vérifier la faisabilité du projet et définir l’implantation des éoliennes.
Historique & Planning prévisionnel
Historique rapide
- 2021 : Suite à un appel à projets, ENGIE Green est désigné lauréat par la société Oddo Bois & Energies pour développer un projet éolien
- 2021/2022 : Echanges avec le propriétaire terrien, les mairies afin de valider le foncier sur la zone d’étude
- Septembre 2022: Concertation avec les communes sur le projet
- Janvier 2023 : Concertations avec les communes pour ouvrir le projet sur des terrains communaux
- Février 2023 : Lancement de l’étude biodiversité
- Janvier 2024 : Installation d’un mât de mesures sur la zone, lancement de l’étude de mesure du vent
- Février 2024 : Lancement de l’étude paysagère et acoustique
Tout au long du développement du projet, ENGIE Green est en relation avec les communes afin de mener ce projet conjointement.
Planning prévisionnel
Décembre 2023 – Novembre 2024 : Finalisation des études et du projet
Le bilan de la concertation permettra de prendre en compte les observations des riverains dans l’élaboration du projet final. Cela permettra de finaliser les études et de préparer le dossier. La campagne de mesure acoustique sera notamment réalisée.
Décembre 2024 : Dépôt du dossier en préfecture
Les éoliennes sont des Installations Classées pour la Protection de l’Environnement (ICPE). A ce titre, leur construction doit suivre une procédure de demande « d’Autorisation Environnementale » (AE). Un dossier doit être déposé en préfecture.
2025 : Enquête publique
L’enquête publique est conduite par une autorité indépendante et permet aux citoyens de s’exprimer sur un projet dont les tenants et aboutissants sont déterminés.
2025 : Obtention de l’Autorisation Environnementale
Suite au dépôt de dossier, de son étude, de son instruction, de l’enquête publique et de ses résultats, la préfecture accorde ou non l’Autorisation Environnementale permettant la construction et l’exploitation du parc.
2026 : Construction du parc
Les travaux dureront de six mois à un an.
2027 : Mise en service du parc
La durée d’exploitation du parc est généralement comprise entre 20 et 25 ans.
Etudes : la ressource en vent
Un mât de mesures de vent de 122 mètres de hauteur sera installé en janvier 2024 sur la zone d’implantation potentielle. Ce mât restera en fonction pour une durée de 12 à 24 mois.
Ce mât de mesures a deux objectifs :
- Mesurer la ressource en vent de la zone d’implantation potentielle ;
- Réaliser des écoutes en hauteur pour connaitre l’activité des chauves-souris en altitude et compléter les écoutes au sol réalisées par le bureau d’étude en charge du volet biodiversité.
Cette étude de la ressource en vent permettra également de faire le choix des éoliennes les plus appropriées pour ce site et de trouver un positionnement optimal des éoliennes entre elles, en tenant compte des effets de sillage et des turbulences.

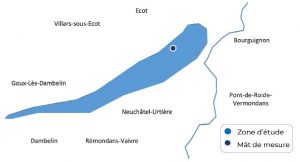

Emplacement du mat de mesure
Etudes : l'acoustique
Déroulement d’une étude acoustique
Dans le cadre du projet d’implantation d’éoliennes, le bureau d’études indépendant Sixense va réaliser une étude acoustique du site. Cette étude se décompose en trois temps :
- Une campagne de mesure du bruit résiduel sans les éoliennes.
- Une modélisation du bruit avec les éoliennes en fonctionnement, qui peut être différent selon les conditions météorologiques. L’étude est donc réalisée pour différentes vitesses et directions de vent.
- Une vérification du respect des seuils d’émergence réglementaires : si nécessaire, des mesures de bridage des éoliennes peuvent être préconisées afin de respecter les seuils.
Pour le projet éolien Les Grands Bois, les impacts cumulés des différents parcs déjà en service autour du site seront pris en compte.
Appel à volontaires : recherche d’habitations à proximité de la zone pour réaliser les mesures
La campagne de mesure sera réalisée pendant une période d’environ 1 mois, dès février/mars 2024. Plusieurs points de mesures représentatifs du territoire ont été définis afin de mesurer le niveau de bruit résiduel avant construction des éoliennes, le jour et la nuit. Les riverains habitant dans les zones présentées sur la carte ci-dessous peuvent se porter volontaires en nous contactant. Le bureau d’études sélectionnera les habitations les plus pertinentes et des sonomètres seront déposés dans les jardins afin de réaliser les mesures.
Comment ? Nous contacter par mail ou via la rubrique « Avis » de cette page Internet.

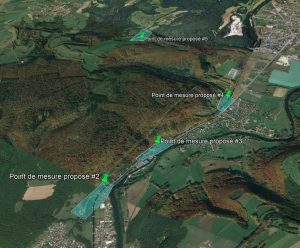

Localisation des zones identifiées pour les points de mesures acoustiques
Etudes : le paysage
Déroulement d’une étude paysagère et patrimoniale
L’implantation d’éoliennes dans le territoire, induit une nouvelle lecture du paysage. Afin de cerner sur le territoire les secteurs pour lesquels les éoliennes seront potentiellement visibles de manière significative, trois aires d’études sont définies :
- L’aire d’étude immédiate (rayon de 1 à 2 km autour de la zone d’étude)
- L’aire d’étude rapprochée (rayon de 5 à 10 km autour de la zone d’étude)
- L’aire d’étude éloignée (rayon de 20 à 30 km autour de la zone d’étude)
L’étude se décompose ensuite en trois temps :
- La réalisation d’un état initial analysant les sensibilités et enjeux paysagers sans les éoliennes ;
- L’évaluation de l’impact des éoliennes sur le paysage une fois l’implantation définie, à l’aide notamment de photomontages ;
- Des recommandations de mesures afin d’Eviter, Réduire et Compenser les effets du futur parc éolien.
Projet Les Grands Bois : participez au choix de lieux pour les photomontages
L’un des outils les plus percutants dans l’étude paysagère des projets éoliens est le photomontage. Cela consiste à réaliser une prise de vue photographique du paysage tel qu’il est actuellement, puis à simuler, grâce à des logiciels spécialisés, le paysage tel qu’il serait avec les éoliennes.
Pour ce faire, le bureau d’étude paysagère va choisir les emplacements des prises de vue en fonction des spécificités du paysage. Il s’agit essentiellement de lieux publics, qui ont vocation à être le plus représentatif possible du territoire et qui sont potentiellement concernés par des visibilités sur le projet.
Nous vous invitons à proposer des points de prises de vue. Le bureau d’étude en évaluera l’intérêt et le cas échéant les intégrera à son analyse.
Comment ? Nous contacter par mail ou via la rubrique « Avis » de cette page Internet.
Etudes : la biodiversité
Déroulement d’une étude biodiversité
L’étude se décompose en trois temps :
- La réalisation d’un état initial analysant les enjeux environnementaux sans les éoliennes ;
- L’évaluation de l’impact potentiel des éoliennes sur la biodiversité une fois l’implantation définie ;
- Des recommandations de mesures afin d’Eviter, Réduire et Compenser les effets du futur parc éolien.
L’état initial est réalisé tant grâce à des analyses bibliographiques que grâce à des inventaires de terrain : faune, flore et habitat naturel, chiroptère (chauve-souris). Ces inventaires de terrain ont permis d’établir un état des lieux environnemental du site, afin de juger de sa compatibilité avec l’installation d’éolienne.
Comme pour l’étude paysagère, trois aires d’étude ont été définies, qui permettent d’évaluer les enjeux environnementaux selon leur distance au projet :
- L’aire d’étude immédiate (tampon de 500 m autour de la zone d’implantation potentielle) ;
- L’aire d’étude rapprochée (tampon de 2 km autour de la zone d’implantation potentielle) ;
- L’aire d’étude éloignée (tampon de 20 km autour de la zone d’implantation potentielle).
crédit photo Milan Royal bureau d’étude SITELECO
L’étude biodiversité est réalisée par le bureau d’études indépendant SITELECO.
Les inventaires de terrain et la récupération de données ont été étalés de 2023 à 2024 en fonction des cycles biologiques des différentes espèces.
Le vrai du faux de l'éolien
L’éolien suscite de nombreuses réactions dans le débat public et beaucoup d’informations, fondées ou non, peuvent circuler.
Pour y voir plus clair, le ministère de la Transition écologique a publié une brochure voulue neutre et transparente, intitulé « Le vrai du faux sur l’éolien terrestre« .
Veuillez cliquer ici pour consulter cette brochure.
Actualité
« Première réunion du groupe de travail (22 avril 2024)
Les acteurs du territoire (élus, organismes locaux, associations locales, habitants volontaires, etc.) ont été réunis à l’initiative de Engie Green et OBE le 22 avril 2024 pour une réunion de présentation et d’échanges sur le projet éolien les Grands Bois.
Le compte-rendu de la réunion est accessible à tous en cliquant ici »
