ENGIE Green est présent sur le territoire depuis 2005 avec le développement du parc Chemin du Bois Hubert (12 éoliennes, en exploitation depuis 2015)
2015 : Mise en service du parc Chemin du Bois Hubert
2018 : Prise de contact avec les 4 communes du parc existant pour évoquer le projet d’extension
Juillet 2018 : Rencontre avec le M. le Maire (M. Vandewalle), favorable au projet d’extension
Octobre 2019 : Délibération favorable du Conseil Municipal
Février 2020 : Réunion d’informations avec les propriétaires-exploitants de la zone d’étude
2020-2021 : Sécurisation foncière (retardée par la crise COVID)
2020-2021 : Plusieurs échanges avec les élus de Lieuvillers (Mme Guene, M. Negi) et d’Angivillers (Mme Van de Weghe)

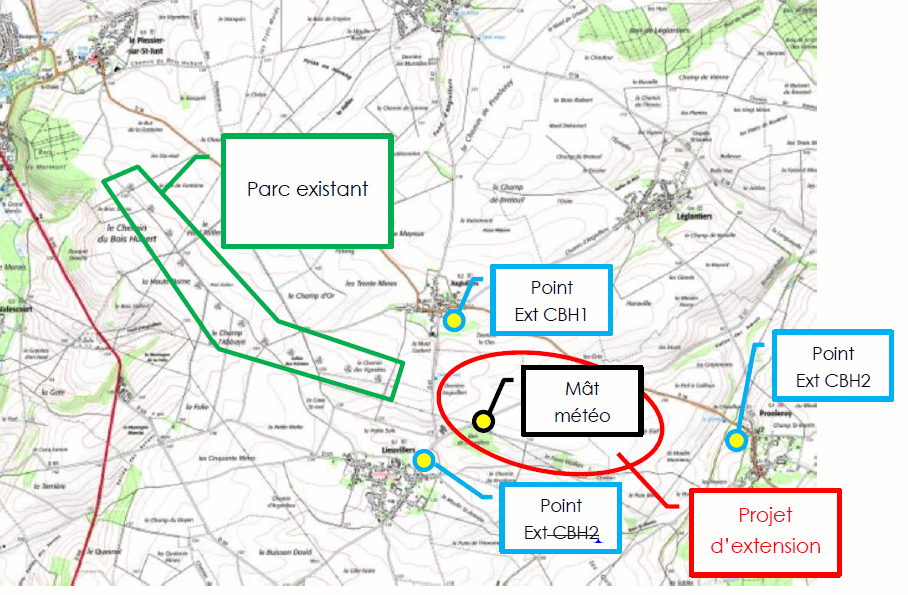

Avril 2021 : Installation d’un mât de mesures : lancement des études écologiques et de mesures de vent
Décembre 2021 : Lancement des études paysagère et acoustique
Juin 2022 : Première permanence publique

Juin 2023 : Choix de l’implantation définitive des machines
Planning prévisionnel :
Deuxième semestre 2023 : Rédaction des parties « impacts et mesures » des différentes études (Biodiversité, Acoustique, Paysage, Etude d’impact sur l’environnement et la santé, Etude de Dangers)
Fin 2023: Dépôt de la demande en Préfecture
Les éoliennes sont des Installations Classées pour la Protection de l’Environnement (ICPE). A ce titre, leur construction doit suivre une procédure de demande « d’Autorisation Environnementale » (AE). Un dossier doit être déposé en préfecture, suivi d’une enquête publique. Cette dernière permet aux citoyens de s’exprimer sur le projet, de publier leurs retours, et d’obtenir un avis du commissaire enquêteur.
2025 : Obtention de l’Autorisation Environnementale
Suite au dépôt de dossier, de son étude, de son instruction, de l’enquête publique et de ses résultats, la préfecture accorde ou non l’Autorisation Environnementale permettant la construction et l’exploitation du parc.
2026 : Construction du parc
Les travaux dureront de six mois à un an.
2027 : Mise en service du parc
La durée d’exploitation du parc est généralement comprise entre 20 et 25 ans.
Ces étapes dépendront de nombreux facteurs techniques et administratifs.
