ENGIE Green est présent sur le territoire depuis 2005 avec le développement du parc Chemin du Bois Hubert (12 éoliennes, en exploitation depuis 2015)
Février 2019 : Première rencontre avec monsieur le Maire, M. PRIEM. Présentation de la nouvelle zone d’études, visite sur site
Avril 2019 : Présentation devant le conseil municipal, qui accepte le projet. Les élus potentiellement concernés par le projet n’ont pris part ni au vote ni aux délibérations
Septembre 2019 : Premiers contacts fonciers
Octobre 2019 : Organisation d’une rencontre avec les propriétaires / exploitants
Depuis novembre 2019 : Lancement de la sécurisation foncière

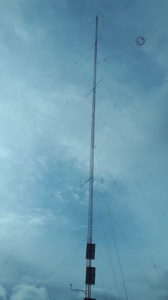

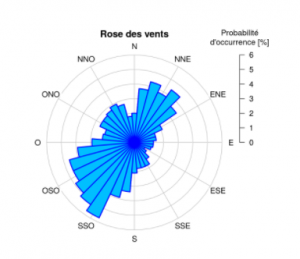

Mai 2020 : installation d’un mât de mesures, lancement des études écologiques et de mesure du vent
Printemps 2021 : Fin de la sécurisation foncière
Eté-automne 2021 : Réception de la première partie de l’étude de biodiversité, lancement des études de paysage et d’acoustique
Novembre 2021- Début 2022: 3 permanences publiques de concertation à Valescourt
Le bilan de la concertation permettra de prendre en compte les observations des riverains dans l’élaboration du projet final. Cela permettra de finaliser les études et de préparer le dossier
Décembre 2021 : Début de l’étude acoustique

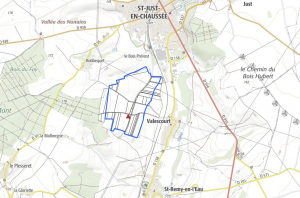

Avril 2022 : choix d’une implantation et d’un nombre de machines (3)
Planning prévisionnel :
Premier semestre 2022 : Rédaction des parties « impacts et mesures » des différentes études (Biodiversité, Acoustique, Paysage, Etude d’impact sur l’environnement et la santé, Etude de Dangers)
Courant 2022: Dépôt de la demande en Préfecture
Les éoliennes sont des Installations Classées pour la Protection de l’Environnement (ICPE). A ce titre, leur construction doit suivre une procédure de demande « d’Autorisation Environnementale » (AE). Un dossier doit être déposé en préfecture, suivi d’une enquête publique. Cette dernière permet aux citoyens de s’exprimer sur le projet, de publier leurs retours, et d’obtenir un avis du commissaire enquêteur.
2023-2024 : Obtention de l’Autorisation Environnementale
Suite au dépôt de dossier, de son étude, de son instruction, de l’enquête publique et de ses résultats, la préfecture accorde ou non l’Autorisation Environnementale permettant la construction et l’exploitation du parc.
2024-2025 : Construction du parc
Les travaux dureront de six mois à un an.
Fin 2025 : Mise en service du parc
La durée d’exploitation du parc est généralement comprise entre 20 et 25 ans.
Ces étapes dépendront de nombreux facteurs techniques et administratifs.
